您的位置: 首页 > 新闻&视频 > 公司新闻
我们的动态信息
中国领先的散装物料储运工程EPC总承包商
公司新闻 新闻 Aug 12, 2022

项目进展 || 实荣公司宝武环科3*5000吨钢渣粉项目施工纪实

       我公司最新中标宝武环科武汉金属资源有限责任公司的3*5,000吨卷板式钢板仓项目顺利施工中,该项目位于武汉市,总储量15,000吨,用于储存及处置钢渣粉。主要包括镀锌卷板式钢板仓、附属钢结构、仓顶斜封闭通廊、收尘器支架、收尘器平台、廊道彩钢板封闭等设施,以机械化施工为主。
      2022年7月初,实荣公司宝武环科钢渣粉筒仓项目顺利开工。一个多月以来,以实荣公司项目经理为核心的项目领导班子及施工技术人员奋斗在项目一线,不惧高温、鏖战酷暑,项目施工各项进度有条不紊地推进中。公司技术、设备、物资、后勤等各个方面全力配合,为项目施工保驾护航。

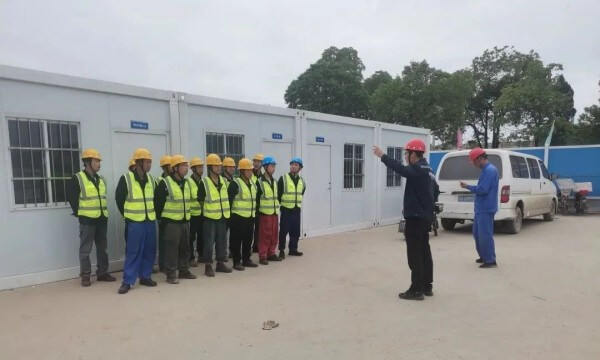

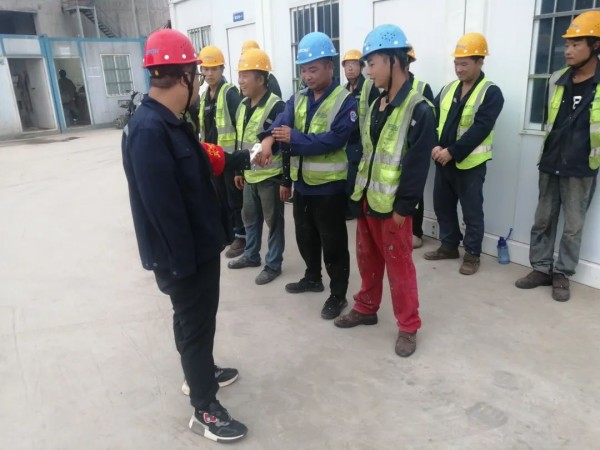

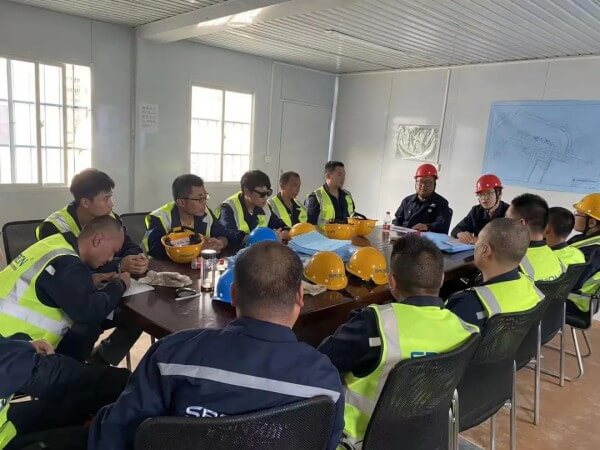

      在项目管理方面,实荣实施精细化过程管理,在施工之前已做好安全、质量、技术、设备等多方面的施工预案,建立了高效的内部沟通协调机制。同时,项目部全面组织开展疫情防控工作,落实疫情防控措施,确保了各项施工进度计划得以高效完成。

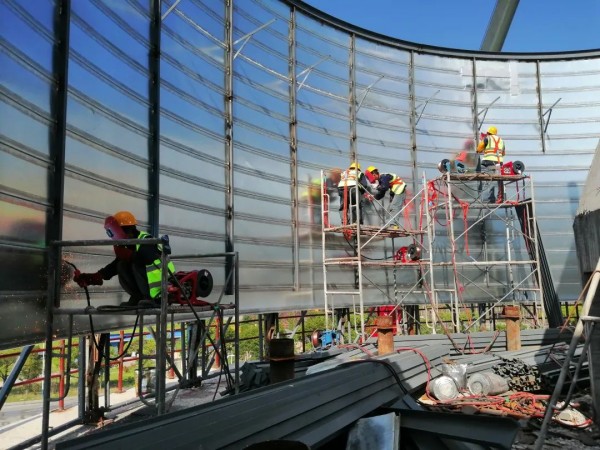

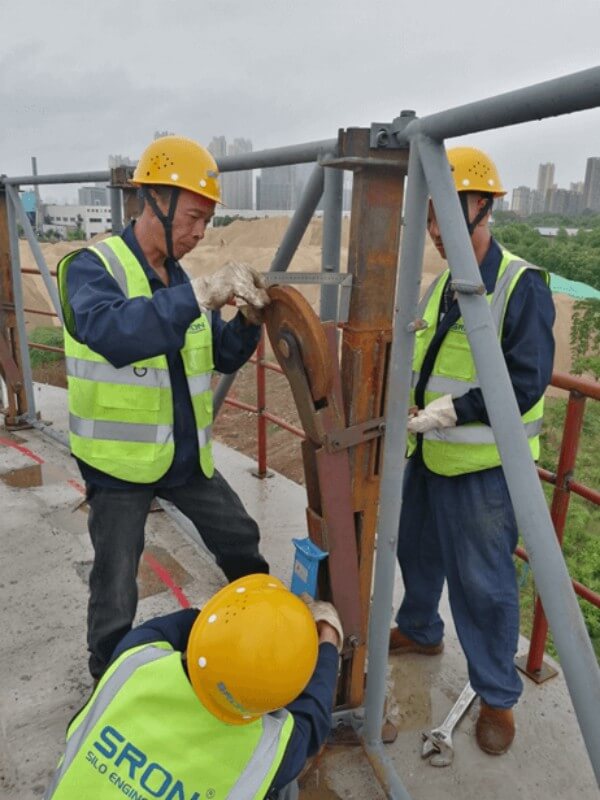

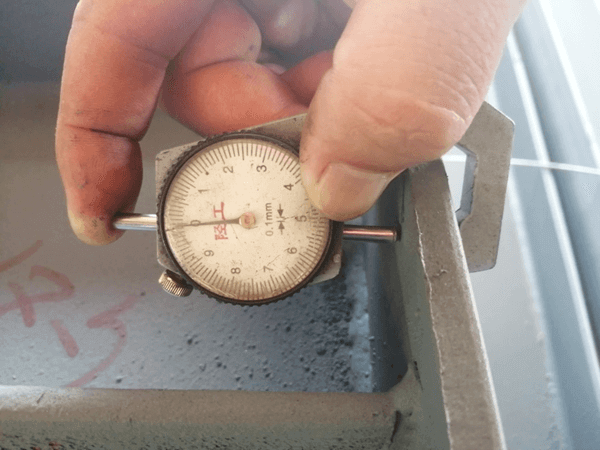

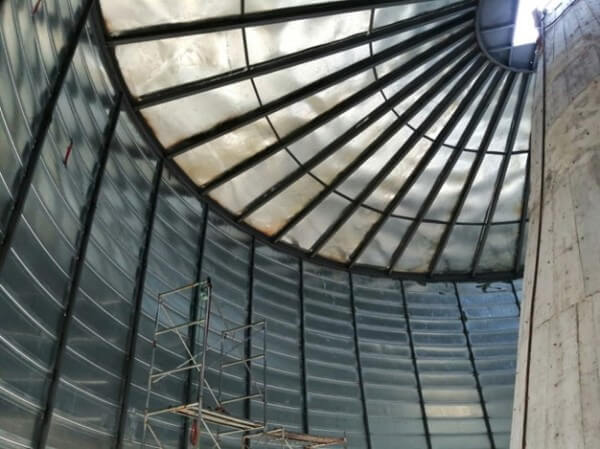

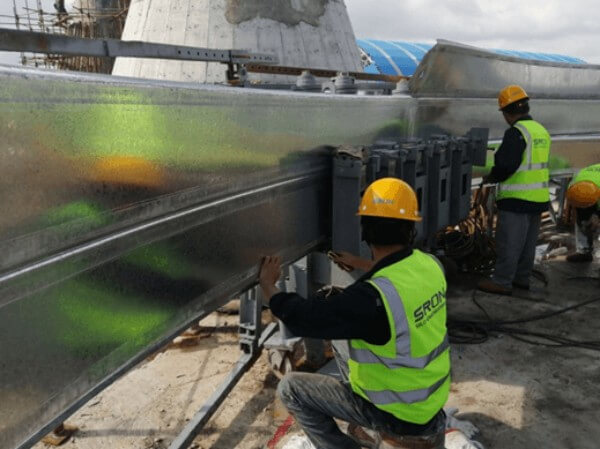

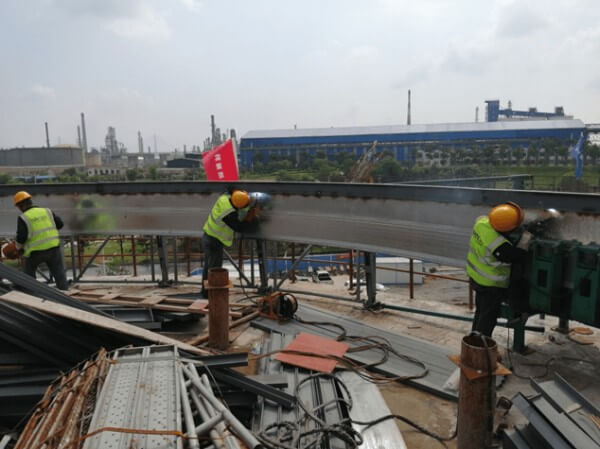

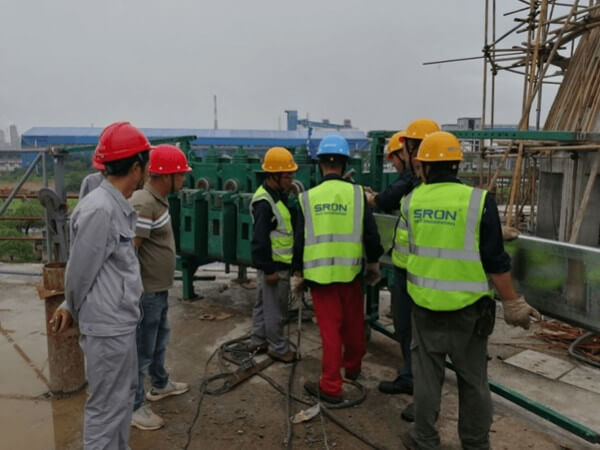

      在施工过程中,实荣工人用汗水诠释了“技术铸就工程之美”的理念:精准调试每一台设备、筑牢每一根钢构、拧紧每一颗螺丝、焊好每一条焊缝。整个施工过程精益求精,科学合理,充分展示出实荣对工程项目施工的整体把控实力。




    实荣项目团队在施工过程中所展现的敬业精神、快捷的施工效率,以及高超的技术水平,多次得到项目业主方的赞扬和高度评价,为双方后续合作奠定了基础。

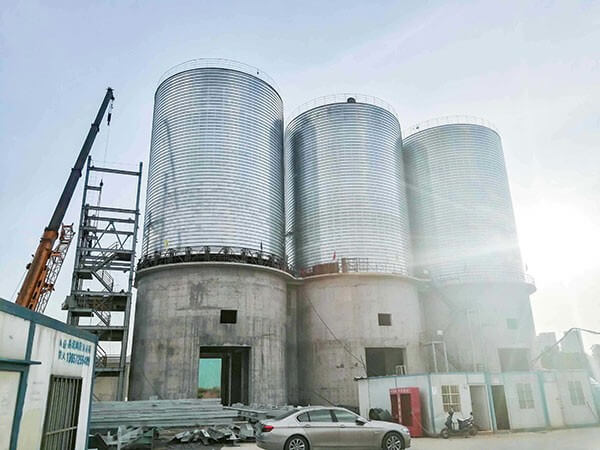

      得益于高效、科学合理的施工预案和项目部全体人员的不懈努力,工程施工进度不断刷新:7月23日,1号、2号钢板仓完工落地,比计划工期提前3天;8月10日,3号钢板仓完工落地,比计划工期提前4天。按照目前进度,该项目预计在8月20日完成调试并交付,比原计划的合同工期提前10天。
    作为国内领先的散料储运工程总承包商,实荣公司认真对待每一个工程项目,严格从质量、安全、进度等多个方面进行科学把关,力求把企业过硬的技术设计与工程施工管理能力充分展现,把实荣的每一个工程项目打造成精品项目。目前,实荣公司宝武项目部士气高涨、斗志昂扬,实荣人坚守岗位、努力奋战,确保将该筒仓工程项目建设为国内散料储运的样板工程。

电话: 0371-63253880
info@sronsilo.com
17719833307
